Строки, которых в протоколе не было, паспорт заполнил типичными для источника и пометил принято. Считать по ним можно, выдавать их за факты о этой воде — нет.

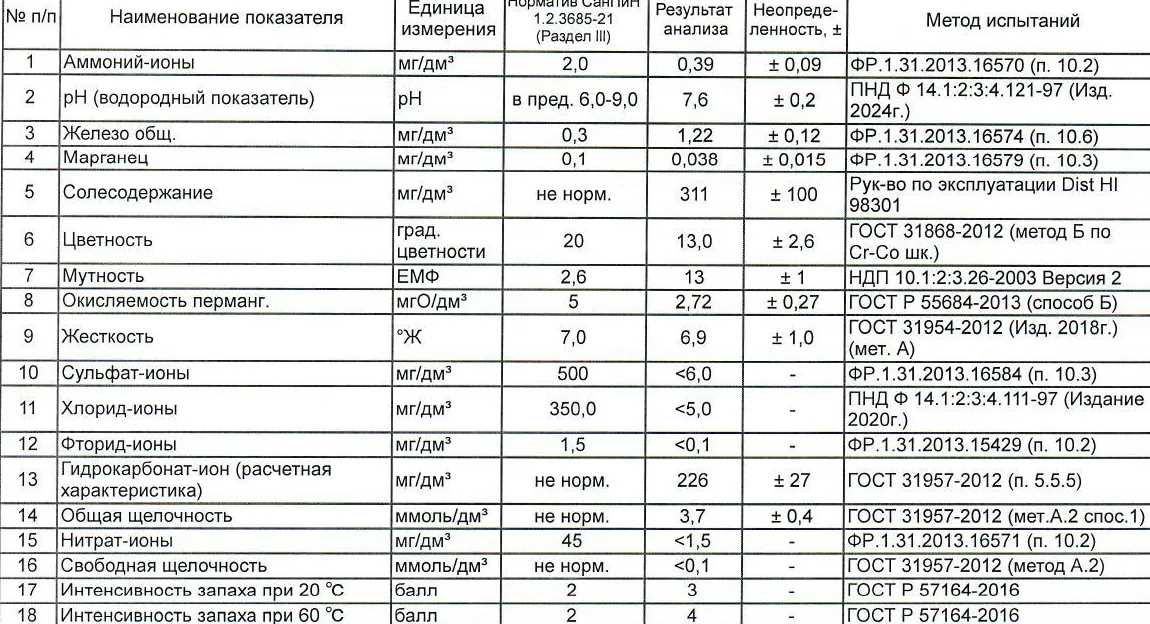

Фрагмент бланка, из которого перенесены числа. Сверьте построчно — это тот самый анализ.
0норматив×2×5×20
Мутностьизмереноследствие
13 ЕМФ×5.0
Железо общееизмерено
1,22 мг/л×4.1
Запахизмереноследствие
4 балл×2.0
Жёсткость общаяизмерено
6,9 °Жнорма
Цветностьизмереноследствие
13 граднорма
Перманганатная окисляемостьизмерено
2,72 мг/лнорма
Марганецизмерено
0,038 мг/лнорма
Общая минерализация (сухой остаток)измерено
311 мг/лнорма
Аммонийизмерено
0,39 мг/лнорма
Фторидыизмерено
0,1 мг/лнорма
Нитратыизмерено
1,5 мг/лнорма
Сульфатыизмерено
6 мг/лнорма
Хлоридыизмерено
5 мг/лнорма
Водородный показатель (pH)измерено
7,6норма
Сероводородпринято
0 мг/лнорма
Решения при переносе
Запах измерен дважды: 3 балла при 20 °C и 4 при 60 °C. Взят худший — при нагреве, потому что мыться и мыть посуду будут горячей.
Сульфаты, хлориды, фториды и нитраты указаны как «меньше чем» — перенесены по верхней границе.
Ионный баланс расходится на 27 %. Чаще всего это значит, что натрий и калий не измеряли — в бытовых анализах их обычно и не делают. Реже — что ошиблись в жёсткости или щёлочности. На подбор влияет мало, на индексы накипи — заметно.
02 что выдаёт бесплатный разбор
Ниже — сокращение. Полный документ со шкалой, ценой неопределённости, проверками объекта и стоимостью владения открывается по ссылке и ничем не отличается от того, что получит любой посетитель.
Рекомендованный вариант, с солью, водой и картриджами.
Часть схемы держится на непроверенном. УФ-обеззараживание — эта ступень стоит здесь только из-за показателей, которых в протоколе нет. Мы принимаем типичные для источника значения, а они выше норматива. Измерьте — и, возможно, ступень уйдёт вместе со своей ценой.
Подешевле
51 920 ₽
Всё нужное, ничего сверх. Рассчитан на дом таким, какой он сегодня.
Ни одного нового факта о воде: всё про воду сказано выше и бесплатно. Этот раздел отвечает на другой вопрос — как соединить между собой железки разных заводов, чтобы заработало с первого пуска. План собран под вариант «рекомендуемый».
стыков в сборке
5
Считая ввод в дом и выход в разводку: переходники нужны там так же часто.
меняется размер
0
Все ступени сходятся напрямую — редкая удача.
шагов работы
13
7 на монтаж, 6 на пуск и настройку.
За кривые руки мы ответственности не несём: работы с водой под давлением человек делает на свой страх. Если сомневаетесь в резьбе или в электрике — позовите того, кто это делает каждый день.
Стыки по ходу воды
Дюймовые резьбы бывают цилиндрические и конические, на вид почти одинаковые. Размер мы знаем из каталога, профиль — нет: сверяйте по паспорту каждой модели. Сказать «у вас коническая» наугад страшнее, чем попросить проверить.
1Ввод в дом → УФ-стерилизатор SS 30 Вт3/4" → 3/4"Сгон или американка, переходник не нужен
2УФ-стерилизатор SS 30 Вт → Обезжелезиватель 1252/F71Q3 · Сорбент EcoFerox 60 л3/4" → —Размер одной стороны в каталоге не указан — сверьте по паспорту
3Обезжелезиватель 1252/F71Q3 · Сорбент EcoFerox 60 л → Корпус Slim 20″ 1/2″ с картриджем 5 мкм— → 1/2"Размер одной стороны в каталоге не указан — сверьте по паспорту
4Корпус Slim 20″ 1/2″ с картриджем 5 мкм → Колонна напорной аэрации 1248/F107B1/2" → —Размер одной стороны в каталоге не указан — сверьте по паспорту
5Колонна напорной аэрации 1248/F107B → Разводка по дому— → 3/4"Размер одной стороны в каталоге не указан — сверьте по паспорту
Что купить кроме оборудования
Что
Сколько
Зачем
Шаровые краны на вход и выход системы
2 шт.
Без них любое обслуживание начинается с перекрытия воды во всём доме.
Байпас: кран и перемычка в обход системы
1 комплект
Позволяет пустить воду мимо фильтров, пока вы их обслуживаете или чините. На нём же проверяют, что падение давления даёт именно система.
Отборные краны между ступенями
4 шт.
Единственный способ узнать, какая ступень перестала работать, не разбирая схему: набрать воду после каждой и сравнить.
Манометры до и после системы
2 шт.
Разница показывает засорение раньше, чем упадёт напор в душе. Рост перепада на 0,5 бар против пускового — время обслуживать.
Лента ФУМ или нить для резьбовых соединений
1 моток
Уплотнение резьбы. На конической резьбе нить надёжнее ленты.
Дренажная труба или шланг от 32 мм
по месту
Сброс промывки. Тоньше — промывка захлебнётся и загрузка не отмоется.
Инструмент
Разводной ключ и газовый ключ №2
Труборез или ножовка по металлу — по материалу вашей разводки
Ведро 10 л и секундомер: им меряют реальный расход и им же принимают промывку
Воронка с широким горлом — засыпать загрузку в баллон
Индикаторная отвёртка
Дренаж и электрика
Промывка сбрасывается самотёком: 4,0 м³/ч в пике. Труба не тоньше 32 мм внутренним диаметром, уклон в сторону слива. Врезка в канализацию только через разрыв струи — конец шланга выше уровня воды в трапе или сифоне, не опущен в него. Иначе при засоре стоки уйдут обратно в загрузку. У вас септик: солевой сброс умягчителя и промывная вода угнетают биологию. Если объём септика меньше трёхсуточного стока, промывку выводят отдельно.
Суммарно 42 Вт — нагрузка небольшая, но розетки нужны отдельные и вне зоны брызг. Клапаны и лампа не терпят отключений в середине цикла: если света нет часто, ставьте бесперебойник хотя бы на клапан.
Монтаж
1
Померить, что есть на самом деле
До покупки чего бы то ни было: ведро 10 л под полностью открытый кран, засечь секунды. Расход в м³/ч = 36 / секунды. Там же посмотреть манометр на вводе при открытом кране — это динамическое давление, а не то, что стоит на манометре в покое.
Проверить. Расход не ниже 1,46 м³/ч и давление не ниже 2,0 бар. Если ниже — схема не заработает как рассчитано, и это надо решать до монтажа.
2
Разметить место
Поставить баллоны и корпуса по порядку схемы, по ходу воды. Оставить не меньше 40 см над каждым баллоном — иначе не снять клапан для обслуживания, и не меньше 30 см перед лицевой стороной корпусов, чтобы прошёл ключ. Солевой бак и баллон должны стоять рядом: соединительная трубка идёт в комплекте и не тянется.
Проверить. Все ступени встают на свои места, крышки открываются, до слива достаёт дренажный шланг.
3
Перекрыть воду и врезать байпас
Перекрыть ввод, сбросить давление через ближайший кран. Врезать байпас с тремя кранами: два по краям системы, один на перемычке. Пока идёт монтаж, вода в доме есть — через байпас.
Проверить. Байпас открыт, краны системы закрыты, вода в доме течёт, из разреза не капает.
4
Засыпать загрузку
Закрыть верхнее отверстие водоподъёмной трубки заглушкой или скотчем — попавшая внутрь загрузка выйдет в дом. Засыпать через воронку: сначала подложку (гравий), затем основную загрузку. Заполнять баллон не более чем на две трети: остальное — пространство расширения, без него промывка невозможна.
Проверить. Трубка стоит по центру и не забита, уровень загрузки — две трети баллона, заглушка снята перед установкой клапана.
5
Собрать стыки по списку
Стыков в вашей сборке 5. Резьбу уплотнять нитью или ФУМ, затягивать от руки плюс полтора-два оборота ключом. Пластиковые резьбы клапанов рвутся легко: усилие как на пластиковой бутылке, не больше.
Проверить. Все соединения собраны, ни одно не «дотянуто с усилием», направление потока совпадает со стрелками на корпусах.
6
Вывести дренаж
Промывка сбрасывается самотёком: 4,0 м³/ч в пике. Труба не тоньше 32 мм внутренним диаметром, уклон в сторону слива. Врезка в канализацию только через разрыв струи — конец шланга выше уровня воды в трапе или сифоне, не опущен в него. Иначе при засоре стоки уйдут обратно в загрузку. У вас септик: солевой сброс умягчителя и промывная вода угнетают биологию. Если объём септика меньше трёхсуточного стока, промывку выводят отдельно.
Проверить. Шланг закреплён, не пережат, конец выше уровня воды в приёмнике. Проверить можно сразу: налить в шланг воду — она должна уйти самотёком.
7
Подключить электрику
Суммарно 42 Вт — нагрузка небольшая, но розетки нужны отдельные и вне зоны брызг. Клапаны и лампа не терпят отключений в середине цикла: если света нет часто, ставьте бесперебойник хотя бы на клапан.
Проверить. Клапаны показывают время, лампа зажигается. Розетки не в зоне возможных брызг.
Пуск и настройка
1
Заполнить систему медленно
Открывать входной кран на четверть оборота и ждать, пока стихнет шум. Резкое заполнение сухого баллона гидроударом ломает водоподъёмную трубку и выносит загрузку в дом. Полное открытие — только когда система заполнена и воздух вышел.
Проверить. Из ближайшего крана идёт ровная струя без воздушных толчков. Течей нет ни на одном стыке — пройти рукой по каждому.
2
Промыть загрузку до чистой воды
Запустить обратную промывку вручную и держать её в дренаж, пока вода не пойдёт прозрачной. На новой загрузке это обычно 20–40 минут и несколько циклов: сначала уходит пыль от дробления, потом мелкая фракция. Пропустить этот шаг — значит получить всю эту взвесь в доме и забить аэраторы смесителей.
Проверить. Вода из дренажа прозрачная на просвет в стакане. До этого момента систему в дом не пускать.
3
Проверить подъём загрузки
Во время обратной промывки загрузка должна приподняться и «закипеть», но не дойти до верхней сетки: слишком сильный поток вынесет её в дренаж, слишком слабый не разрыхлит. Если баллон прозрачный или есть смотровое окно — видно глазами. Если нет, признак выноса один: крошка загрузки в дренажной воде на второй-третьей промывке, когда пыль уже должна была уйти.
Проверить. В дренаже нет частиц загрузки. Если есть — уменьшить расход промывки на клапане.
4
Настроить клапан
Выставить текущее время — от него считаются ночные регенерации. Периодичность промывки — по паспорту загрузки, обычно раз в двое-трое суток, ночью.
Проверить. На дисплее верное время, цикл назначен на ночь, ручной запуск проходит целиком и клапан возвращается в рабочее положение.
5
Записать пусковые показания
Записать давление до и после системы при открытом кране — это точка отсчёта. Через месяц и через полгода сравнить: рост перепада показывает засорение раньше, чем это станет заметно в душе.
Проверить. Оба значения записаны и лежат там, где вы их найдёте через полгода.
6
Сдать себе работу
Через сутки работы набрать воду из отборного крана после каждой ступени и посмотреть на свет. Через две недели имеет смысл сдать повторный анализ по тем показателям, ради которых всё ставилось: это единственный способ узнать, что система действительно работает, а не просто стоит.
Проверить. Вода после последней ступени прозрачная, без запаха, течей нет, давление в норме.
